近日,由格律诗(河南)建设集团有限公司参与建设的南阳市白河南污水处理厂二期工程项目实现完工、顺利通水。历经21个月奋战,这座承载着城市水环境治理重任的民生工程正式投用后对治理白河、溧河的水体污染、为南阳市生态保护注入强劲动力。

一,科学管控,**施工

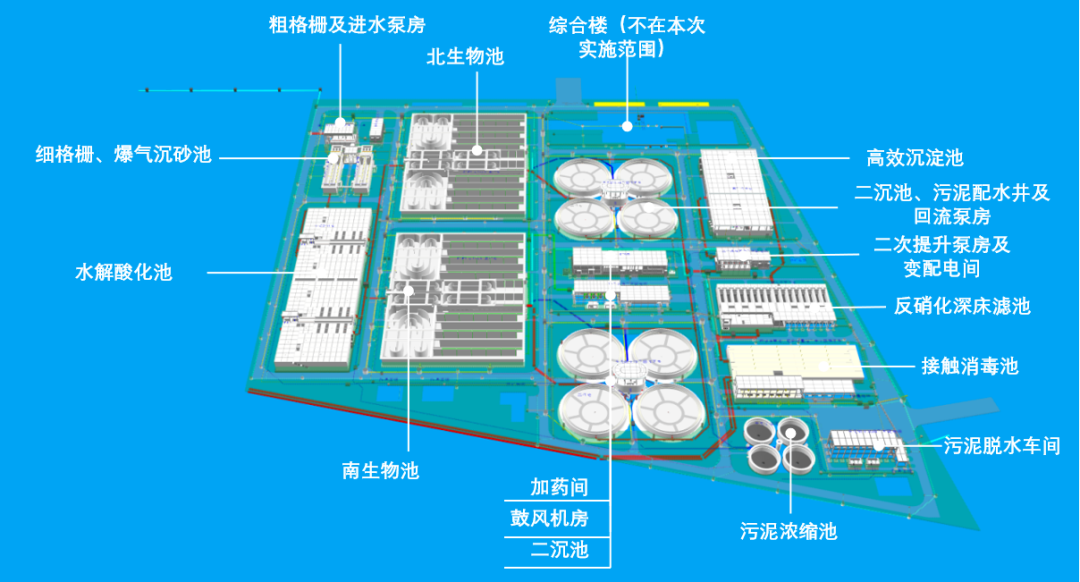

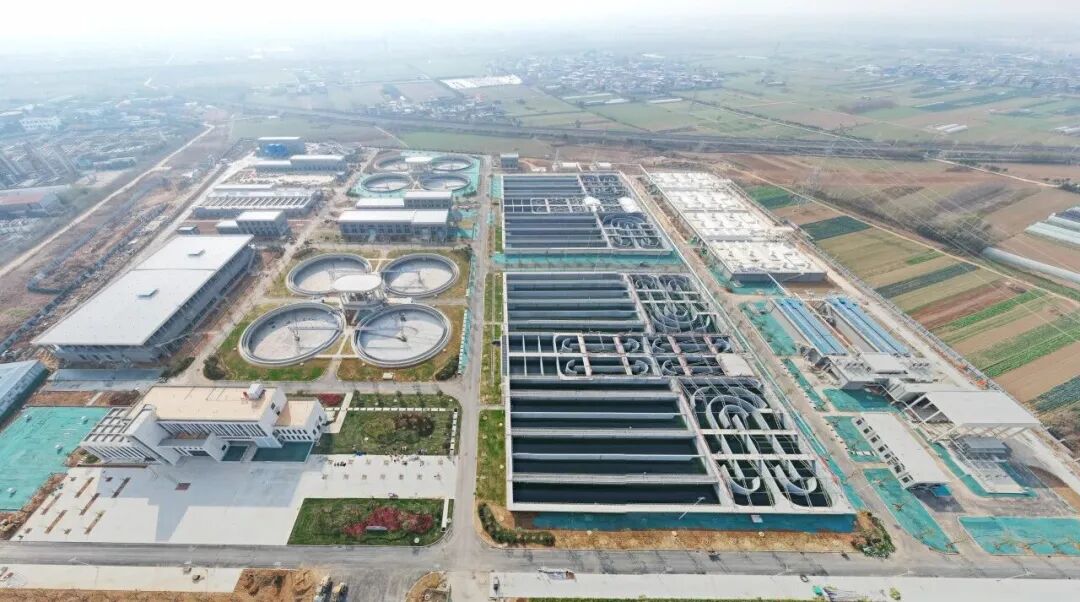

项目总**13.14亿元,规划总占地面积302亩,实用面积246亩,设计污水处理规模20万吨/日。涵盖格栅及进水泵房、组合式改良AAO、臭氧催化氧化池、滤布滤池等10余项主体构筑物,从“污水进厂”到“达标出水”,每一道工艺都承载着当地对“水清岸绿”的期待。

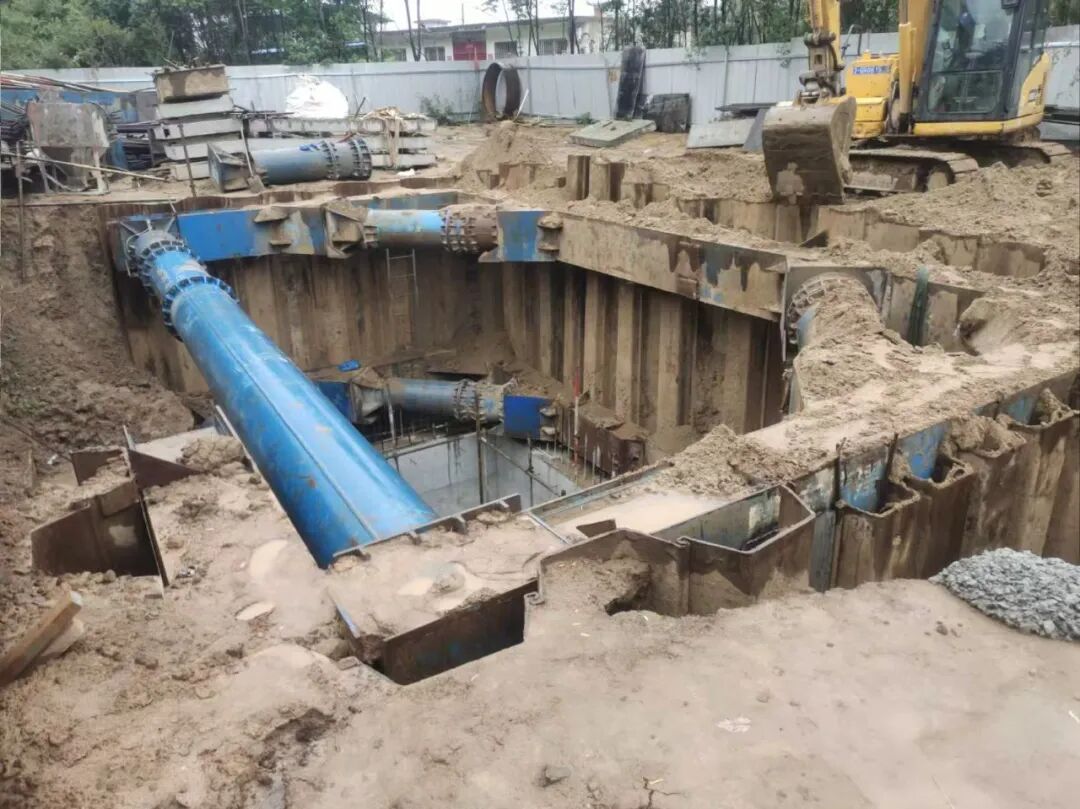

01,顶管,沉井施工

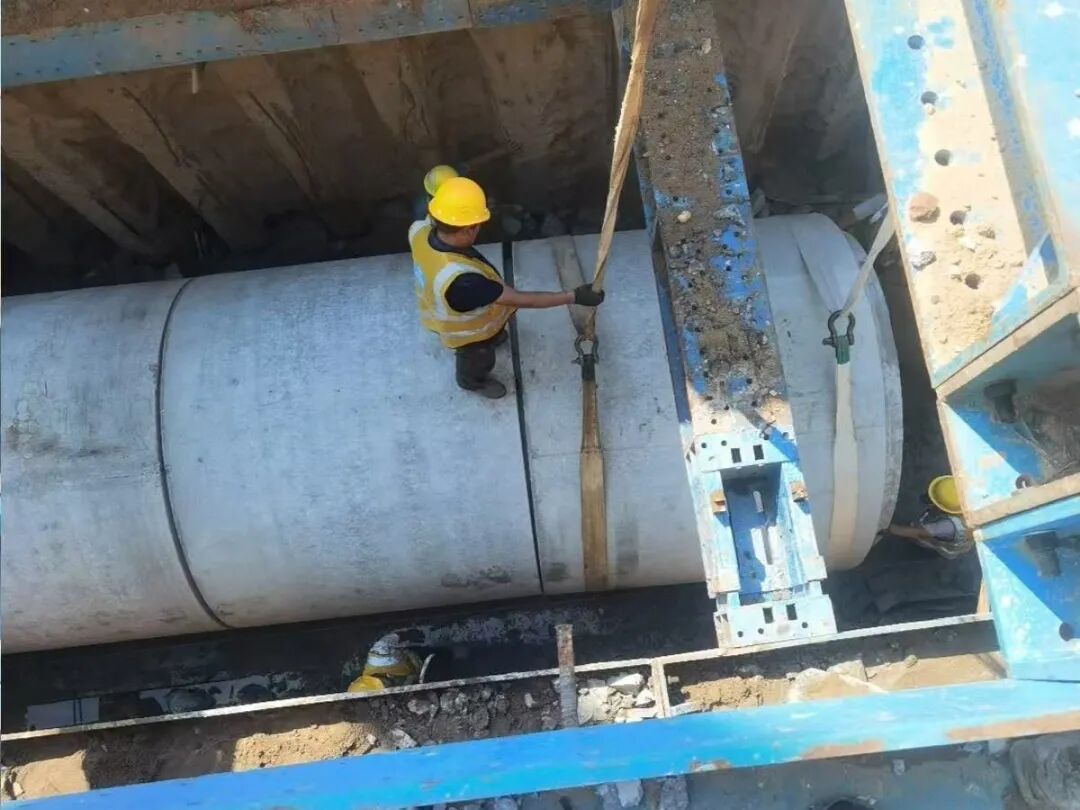

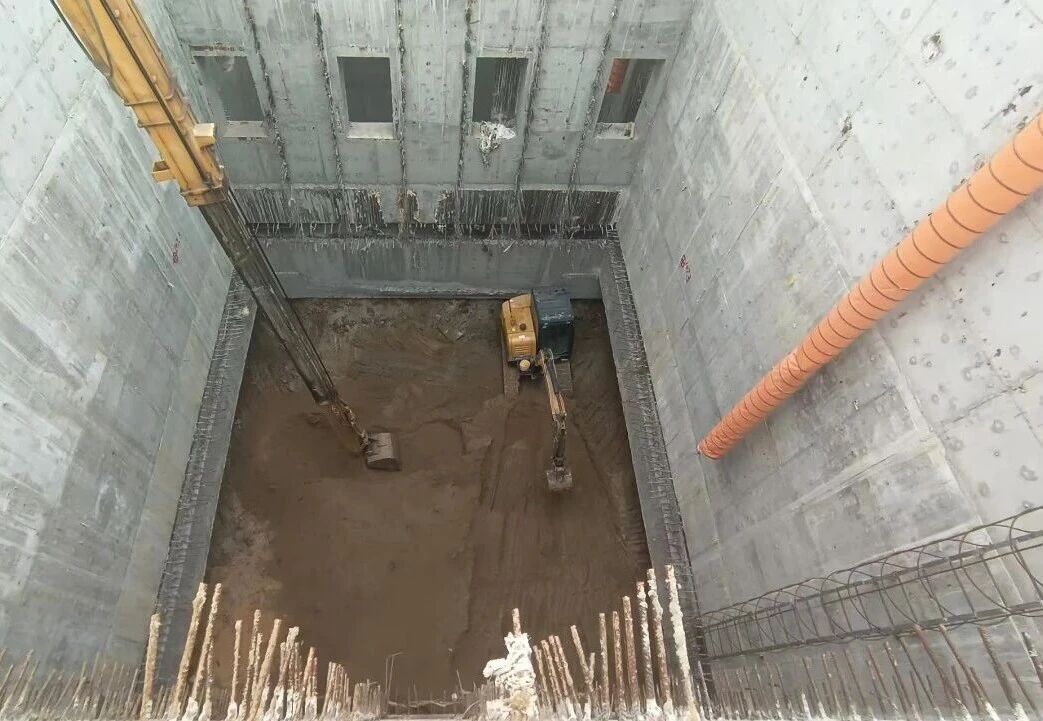

1) 进水管施工:场地平整→深9.5米工作井钢板桩支护+管井降水→顶管洞口注浆加固,分层开挖支撑→井底板、壁板施工,安装导轨→顶管靠背施工,洞口截桩→直径2020钢管泥水平衡钻顶进施工→接收井洞口拔桩,出机头→注浆孔封堵处理→接驳井施工→闭水测试→破管接驳
2)粗格栅+进水泵房+配水渠+**泵站主体:异型沉井壁板施工→沉井下沉(井室面积460m²下沉17米)→蛙人配合水下封底→底板浇筑→隔墙施工→顶板及屋面施工

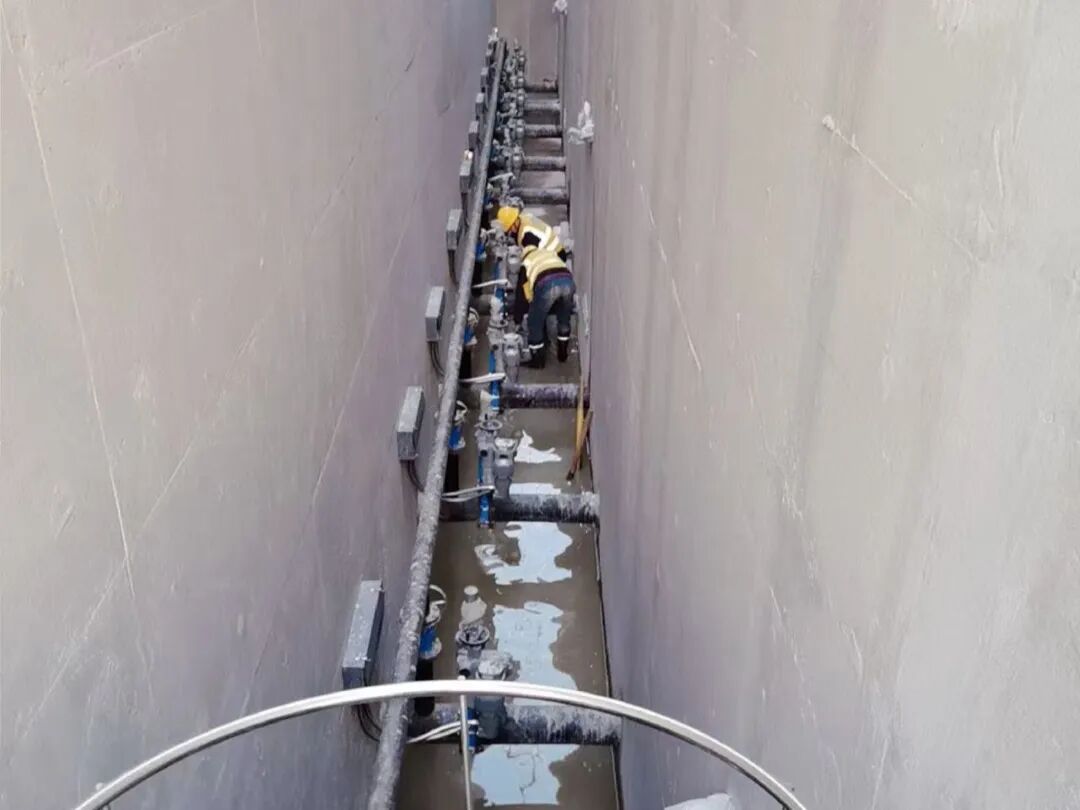

3) 功能性验收:池体满水试验48h,渗漏量1.1L/(m²·d)(远优于国标2L/(m²·d))→池壁内刷环氧树脂防腐→执行14天湿水养护(覆盖养护棉毡+自动喷淋管网)

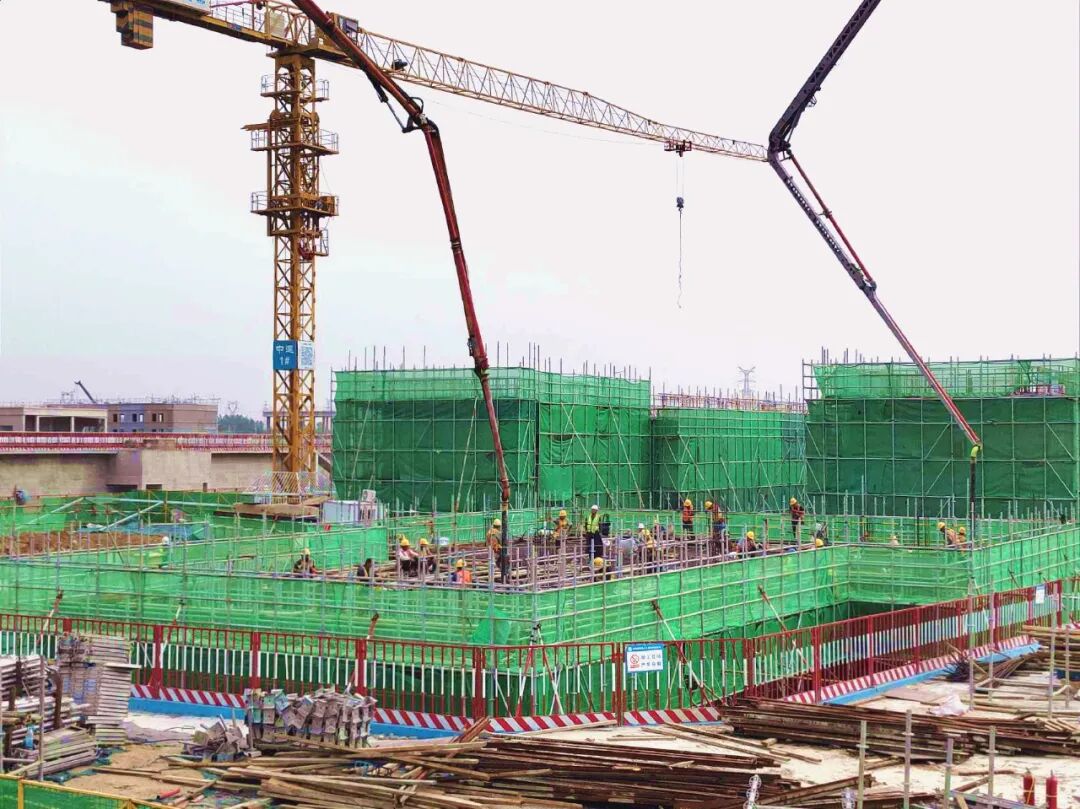

▲粗格栅沉井施工

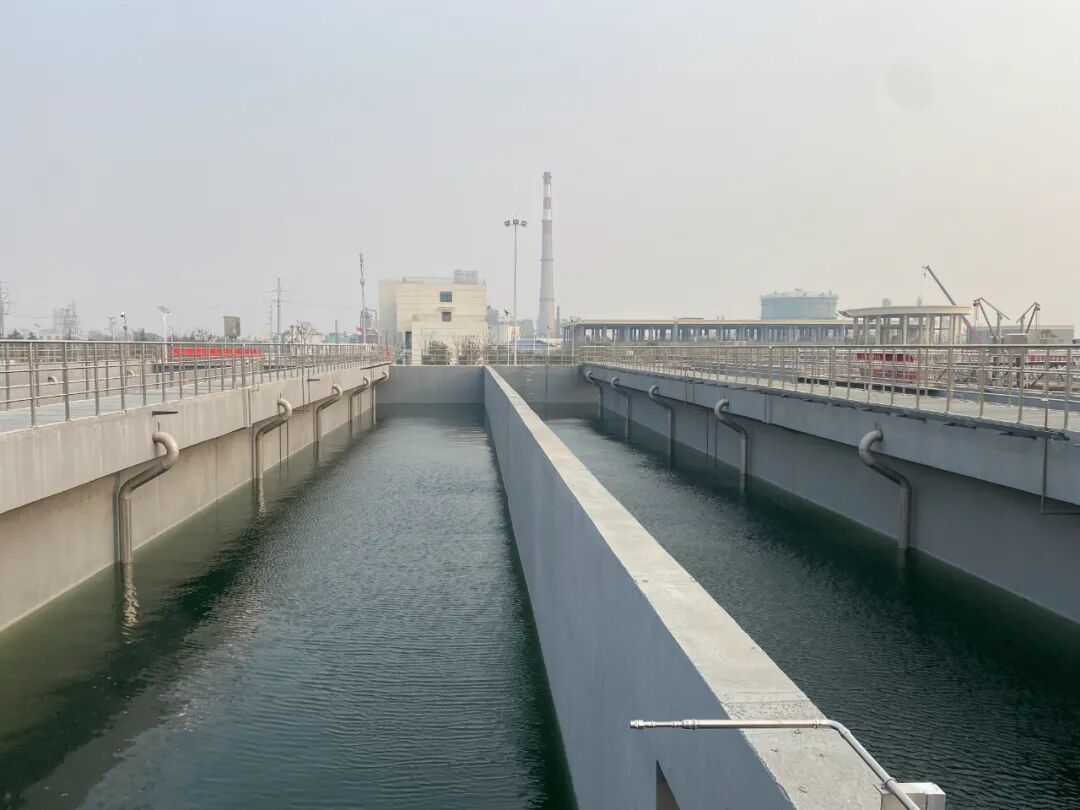

▲接收井施工

▲粗格栅沉井第三节井壁及顶板混凝土浇筑

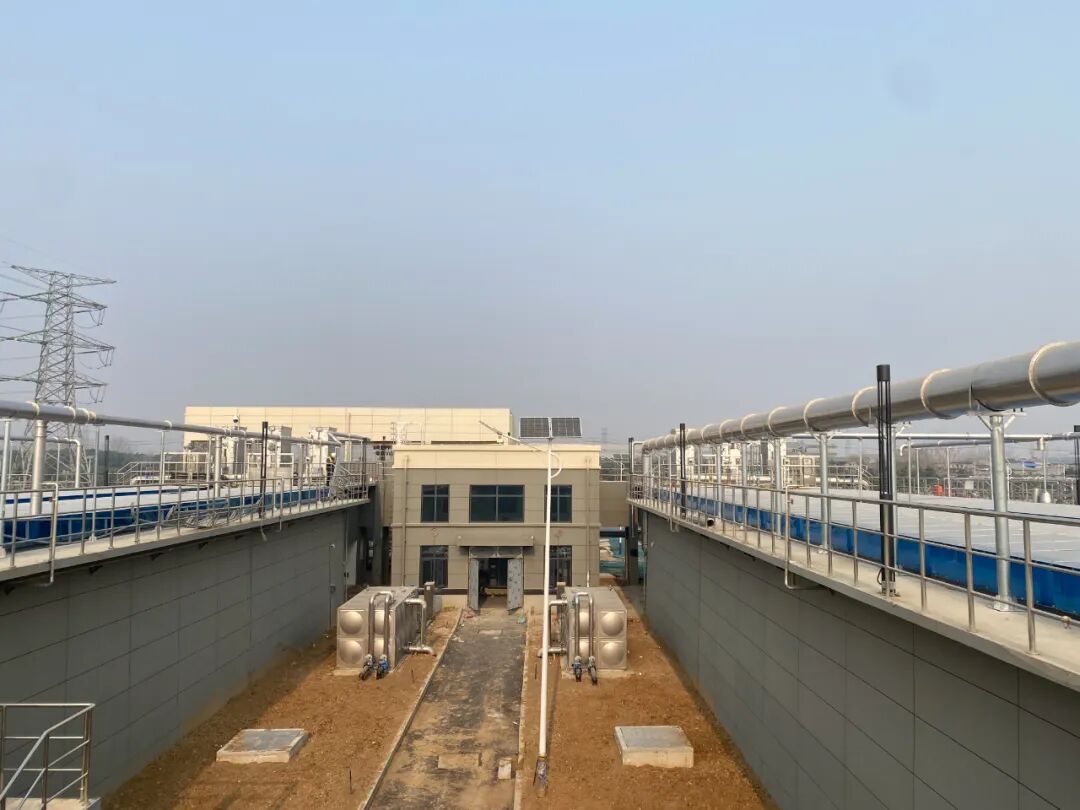

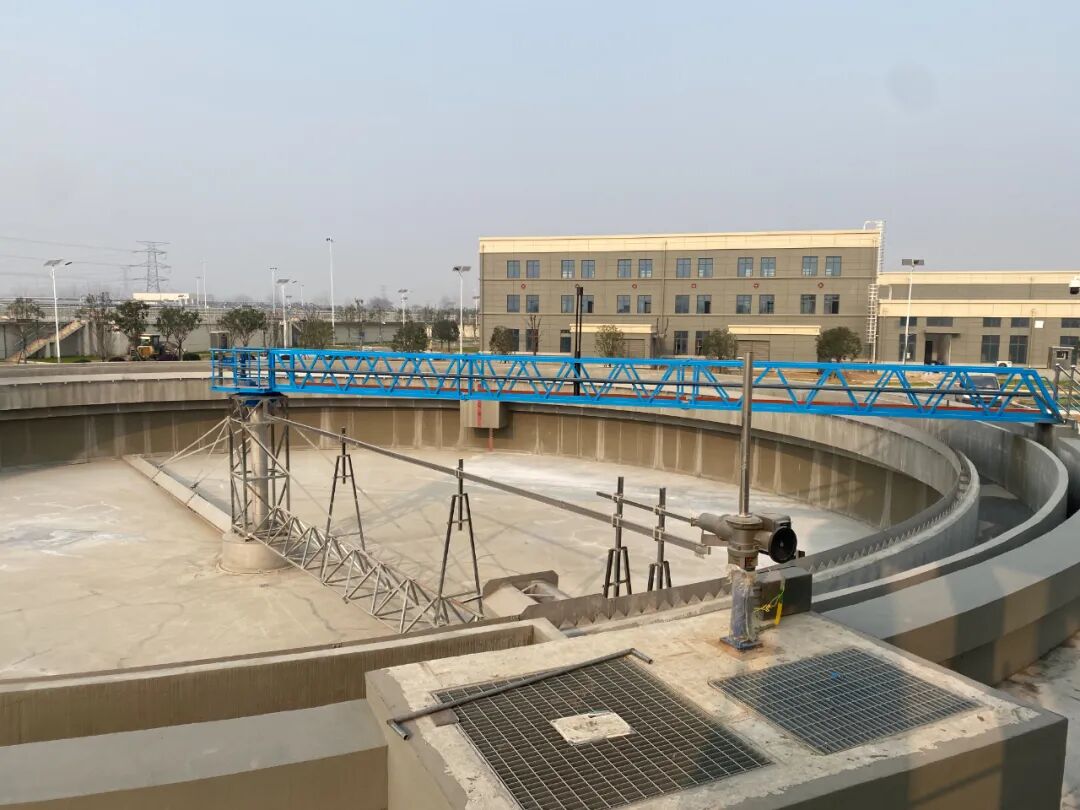

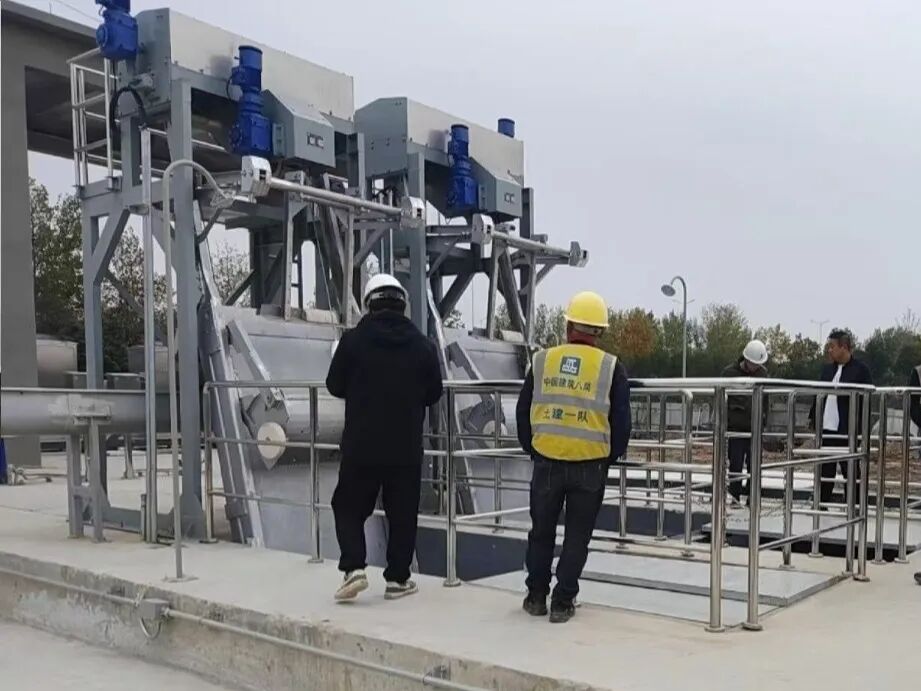

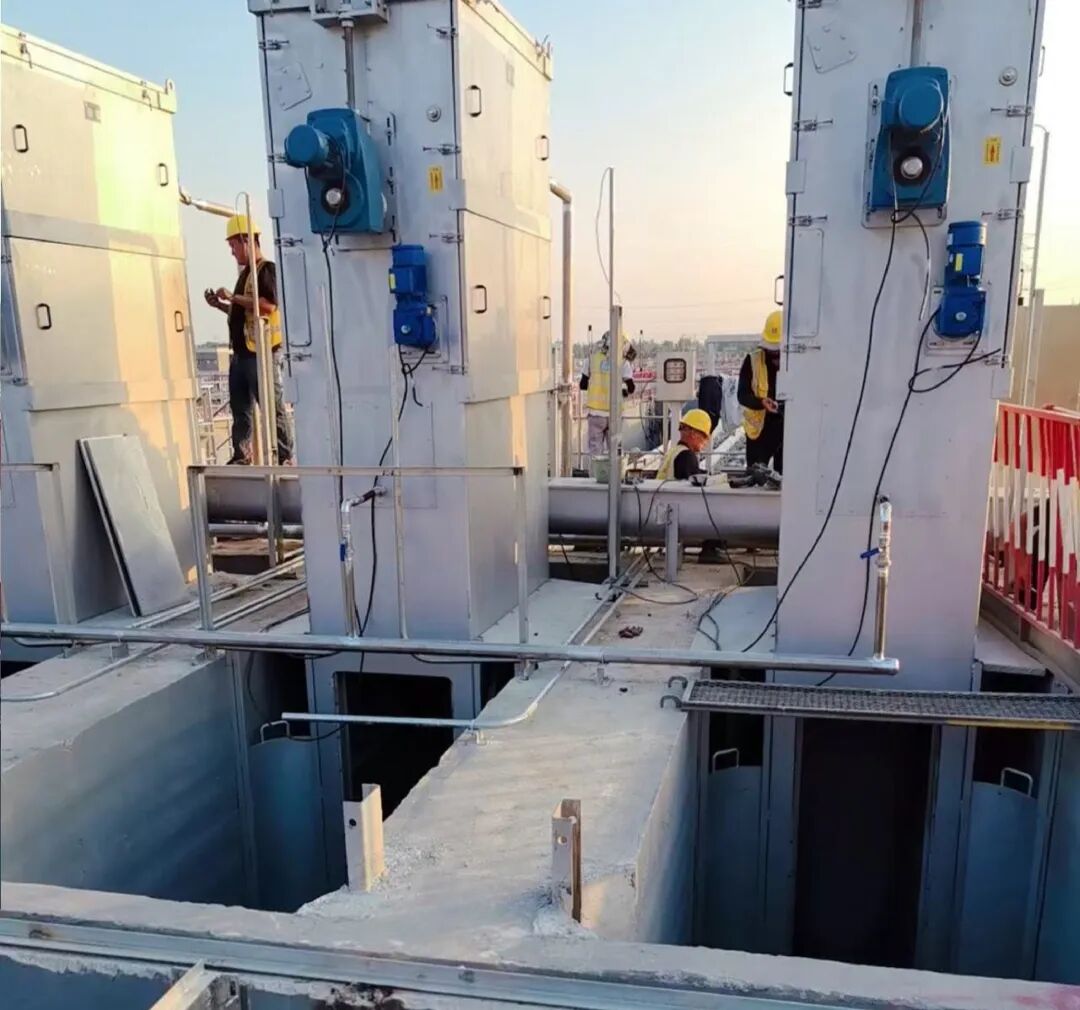

▲**泵站验收
02,设备安装
1) 基础复核:核对格栅安装槽,水泵导轨预埋位置→消除土建偏差
2) 粗格栅安装:吊装钢索牵引耙斗式格栅机→调整水平度→膨胀螺栓固定机座→安装传动链与卸料刮板

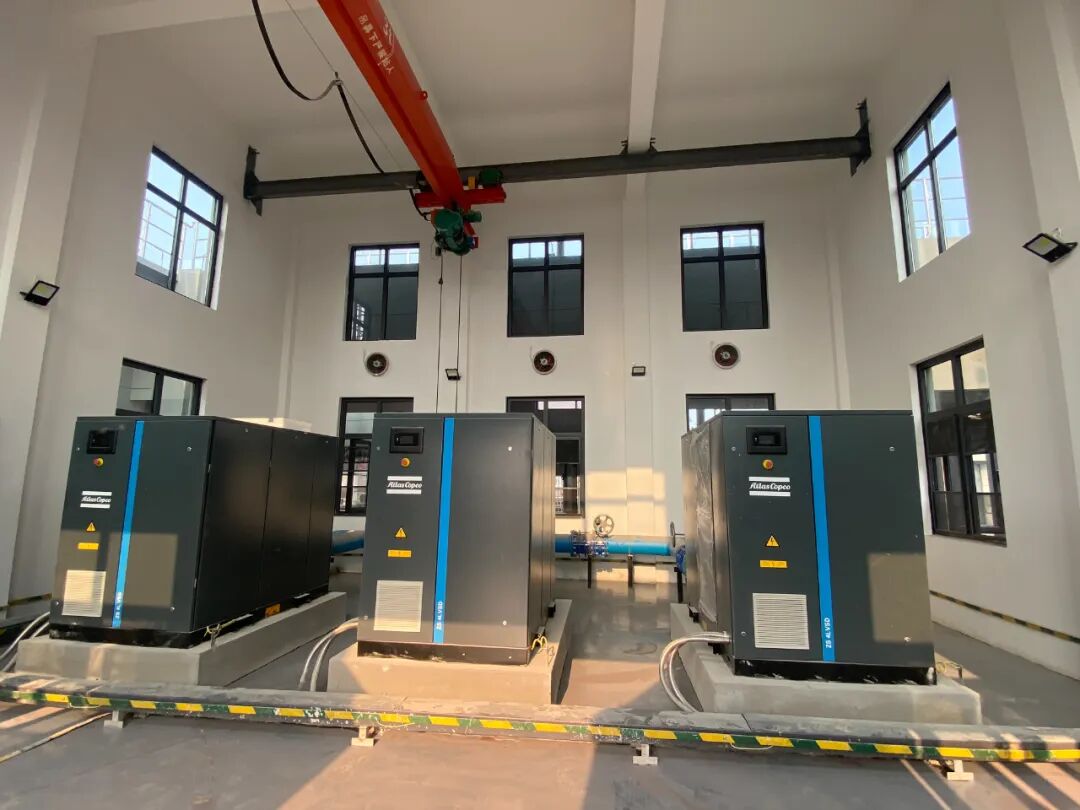

3) 进水泵房安装:固定不锈钢导轨→下放潜污泵→连接出口法兰(管道支架**承重)→二次灌浆固定
4) 细格栅安装:吊装阶梯式细格栅机→调整耙齿与栅条间隙→安装无轴螺旋输送机
5) 水解酸化池设备安装:吊装潜水搅拌机→悬挂弹性填料

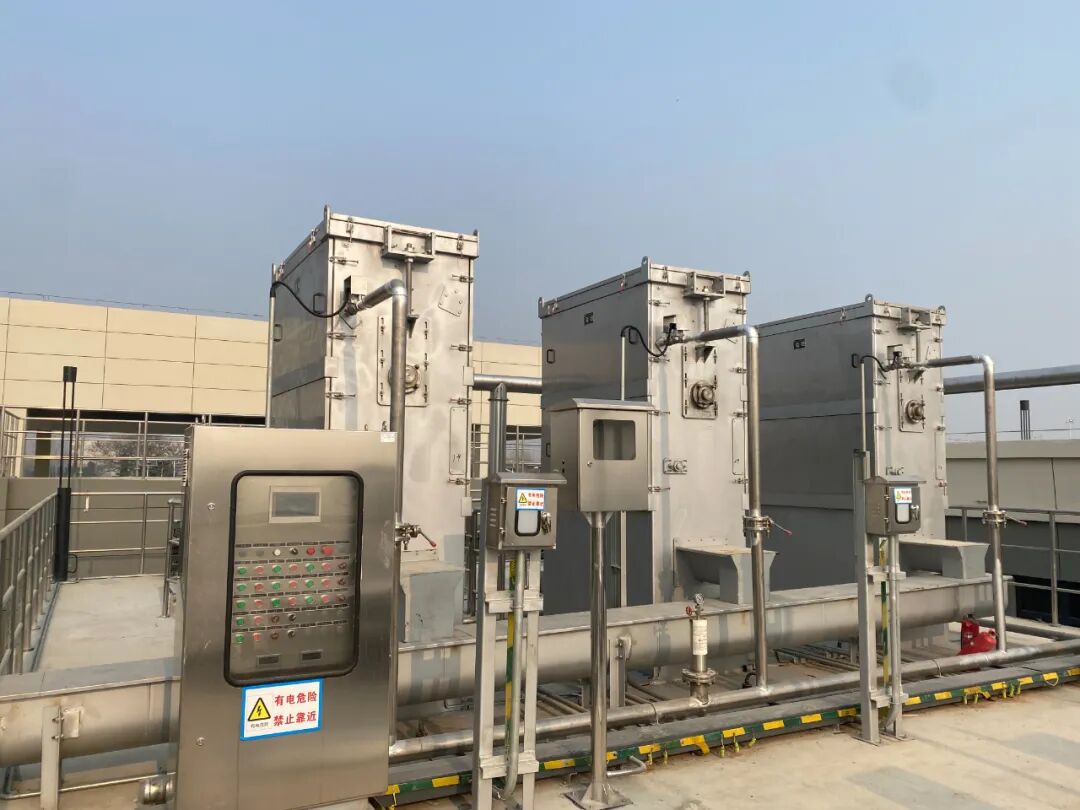

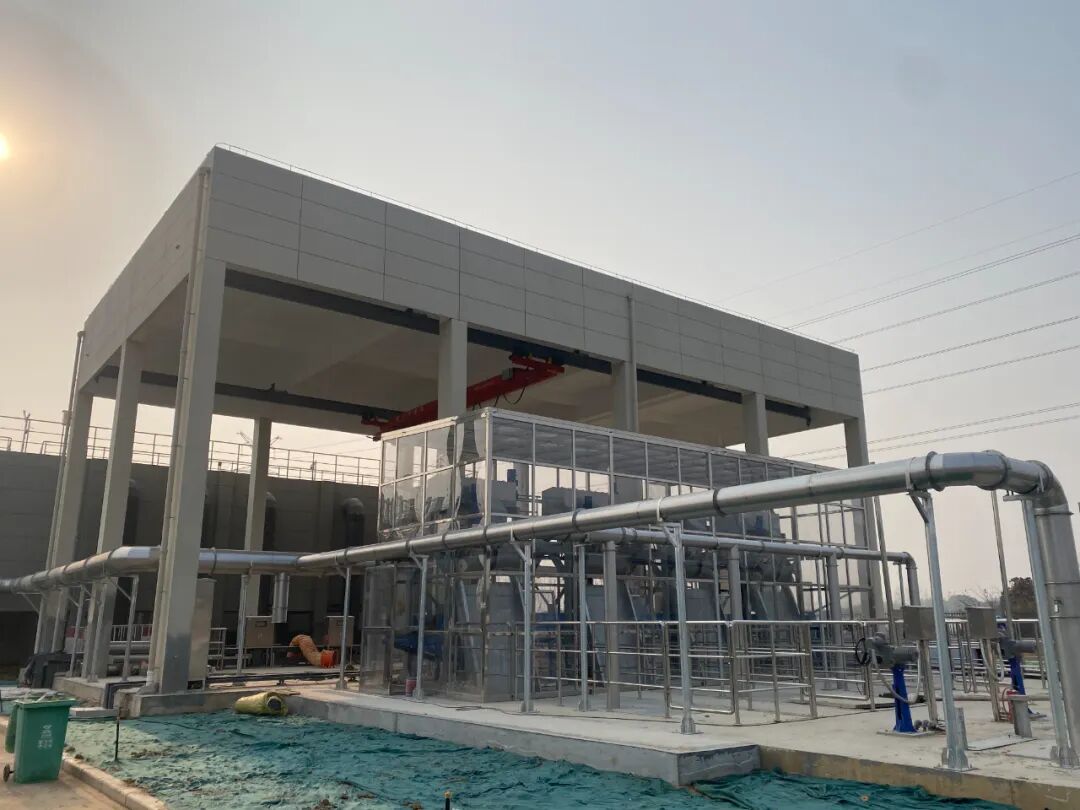

▲工艺管件安装

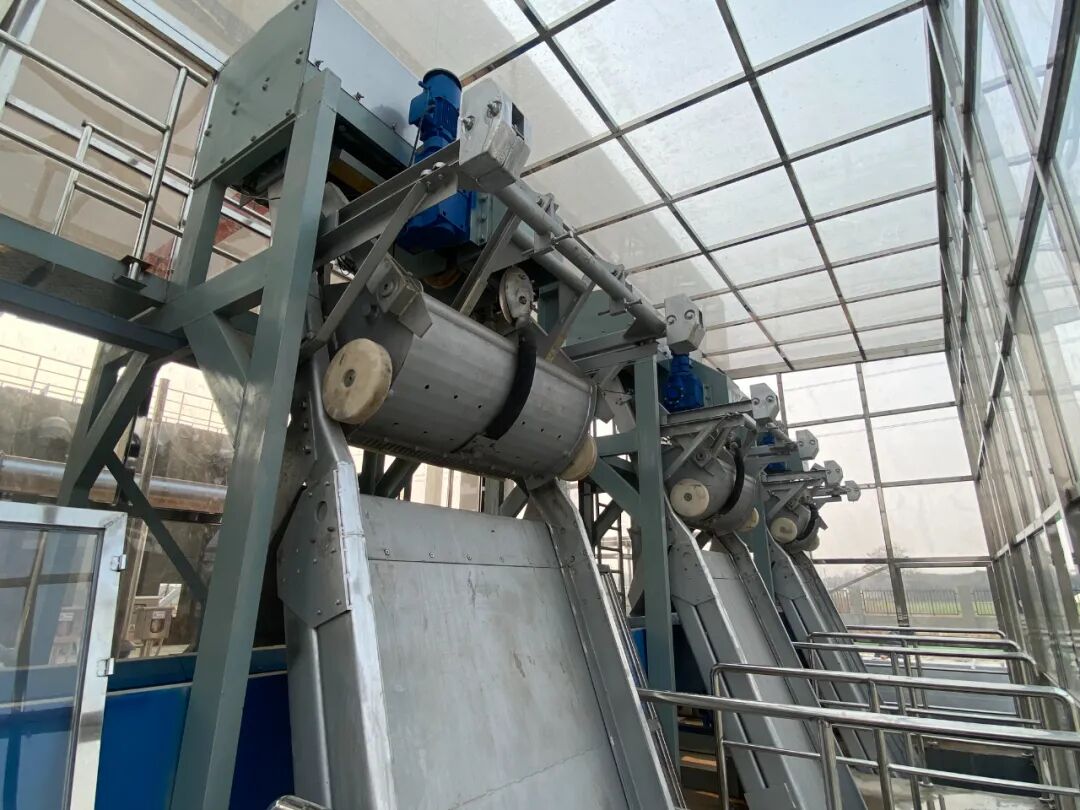

▲细格栅配管安装

▲水解酸化池施工
03,单机+联动调试
1) 单机调试:粗格栅空载运行无卡阻;潜污泵试运行电流≤额定值,流量达标;潜水搅拌机运行无异响,逐台报总包验收合格
2) 联机调试:配合总包智慧水务管理平台,按流程自动启动:进水管通水→粗格栅→进水泵→配水渠→细格栅→水解酸化池搅拌机;连续运行,设备衔接顺畅、污水流通无堵塞,移交总包进入全厂区联动

自项目2024年3月进场以来,格律诗(河南)建设集团有限公司投入多名经验丰富的项目技术负责人、施工员、质检员等核心管理人员,组织脚手架搭设、钢筋混凝土、水电安装、工艺设备等多个工种超二百余人同步施工;用“精锐团队+精准配置”,为项目推进筑牢基础。
二,“用数据说话”守住“质量底线”
从“材料进场”到“工序验收”,项目团队把“质量管控”做进每一个环节:
01,源头把关
钢材原材**取样400批次(覆盖13种规格)、钢筋焊接接头4200批次、机械连接35000批次,防水卷材、电线电缆等材料送检均100%合格。
02,过程管控
混凝土试块**取样5000组、抗渗试块4600组,焊缝检测580组、闭水试验30次,每一道工序都经过严格审核。
03,问题闭环
小到“钢筋间距偏差”,大到“设备安装精度”,对监理通知单、第三方质检、设计变更执行等都以“零容忍”态度闭环解决。

三,科技创新,赋能“智慧”建造
工程采用全生命周期BIM应用,充分发挥BIM技术在信息整合、数据共享方面的价值和优势,通过数字化手段打通设计、施工、运维全流程数据链,可实现大型污水处理厂全生命周期信息管理。

从开工筹备到顺利竣工,格律诗(河南)建设集团有限公司不断克服困难,在建设南阳市白河南污水处理厂二期工程项目中担当好岗位角色,用实干担当赢得好评,为南阳市污水治理贡献了绵薄力量。
本项目的顺利建成是格律诗建设集团在环保施工业务领域的重大突破。未来,格律诗建设集团将再接再厉,持续深耕环保施工等新业务领域,以更高的标准、更优的品质,争取再创佳绩。
